三月初时,皖西大地已春暖花开,春意盎然。虽然新冠肺炎的阴霾还未散去,但是在安徽省六安市裕安区城南镇紫园村一个施工现场却是一派忙碌,热火朝天的景象惹人振奋。
该项目是上海二十冶安装公司承建的六安市生活垃圾焚烧发电项目二期工程。2月24日,作为六安市第一批复产复工的省重点项目正式复工。项目占地200余亩,设计规模为日处理生活垃圾600吨/日。项目达产后,年可处理生活垃圾21.9万吨,年发电量1.299亿度,减少碳排放量10万吨。建成后将成为具有影响力的环境友好型花园式工厂,服务六安市主城区以及所辖乡镇483.7余万人口生活垃圾无害化处理,实现六安市生活垃圾资源化、减量化、无害化处理,促进当地经济可持续发展和美好乡村建设。
全力以赴迎战“疫”
疫情当前,为有效预防新型冠状病毒感染的肺炎疫情,尽快恢复生产,项目部严格按照集团公司、上海二十冶和安装公司关于疫情防控和复工复产的工作要求一手抓疫情防控,一手抓复工复产,建立防控机制,狠抓责任落实到位、资源配置到位、防控措施到位、宣传引导到位。并结合当地政府防控工作要求,开展深入排查,切实保障项目在疫情防控的关键时期顺利复工。
攻坚克难破局面

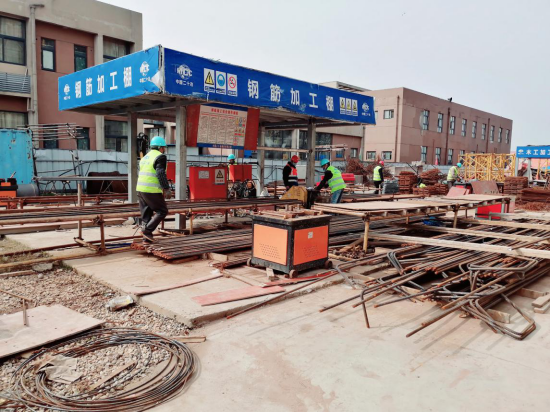

项目现场一侧与已投产的一期工程仅一路之隔,施工过程不能影响一期工程正常生产。另一侧距业主办公区域相20余米,施工场地狭小,各专业立体交叉作业多,施工难度较大,容易造成作业人员密集。项目部根据防疫要求,合理安排作业区域,严格控制人员密度,调整工作时间。把施工人员多、交叉作业影响大的模具加工、钢筋绑扎等工序安排在白天分区域、分阶段推进;把材料转运、混凝土浇筑、机械挖方等在夜间集中进行。同时技术人员迎难而上,先后攻克大型设备吊装,高大模板支撑等技术难题。保障工序有效衔接,项目顺利打开局面,稳步推进施工。
全力冲刺抢进度
为抢回因疫情耽误的时间,项目自复工就吹响冲刺的号角。项目部一方面及时调整施工计划,正排工序,倒排工期。实行24小时连续作业。另一方面投入充足人力、资金、物资,确保进度、安全、质量齐头并进。项目的垃圾坑17.6米浇筑、水冷壁安装、中控楼及环保展厅是全线控制性工程。为确保按期完成施工任务,项目部抢晴天、战雨天,紧密协作施工。2月24日至3月2日,垃圾坑17.6米钢筋及预埋件施工完成,具备浇筑条件;水冷壁安装完成2/3;中控楼及环保展厅完成率100%,并超额完成了飞灰固化车间脚手架拆除工作。将原本需要15天的工期缩短为8天,提前完成节点目标。
精细管理重品质
百年大计,质量第一。在“好”与“快”之间,项目部始终把“好”放在首位,坚持在精细化管理上下功夫,打造精品工程,把“打造安装行业信誉好、质量优、效益佳的一流公司”公司发展愿景融入工程建设的每一个细节,努力做到又快又好。
目前施工阶段,项目采取“混凝土集中拌和、构件集中预制、钢筋集中加工”的方法,增加机械使用,减少人工操作,有效提升工作效率。尤其是钢筋加工中以设备精确控制代替人工作业,实现钢筋间距均匀规范、降低操作误差,在保证质量同时节约了工期成本,工效提高至少一倍以上。
春天已向我们起来,疫情的阴霾终将散去。六安项目部将持续积极响应各级部署,坚持疫情防控与施工生产两手抓、两不误,充分发扬“一天也不耽误、一天也不懈怠”的中冶精神,在确保完成“零感染”防控目标的前提下,快马加鞭赶进度,确保项目保质保量按期完成项目建设任务。(上海二十冶 郭蹼)
-
